2018年04月14日

「八王子市中心市街地活性化基本計画」が3月23日、内閣総理大臣より認定。4月1日から5年間、国から重点支援

 「八王子市中心市街地活性化基本計画」が2018年3月23日内閣総理大臣より認定を受けました(^^) 2018年4月1日から2023年3月31日まで5年間から重点支援を受けられるようになります。

 八王子の中心市街地は、JR八王子駅を中心とした約115ヘクタール。基本計画では歩行者交通量、新規出店数、小売業年間商品販売額を指標としそれぞれの増加を図る目標を定め、およそ80の事業を計画しているそうです。

 八王子市中心市街地活性化において、今回の認定は、非常に画期的な出来事ではないでしょうか。八王子の街並みは今後大きく変わっていきそうですね(^^)

【記事】
中心市街地活性化
基本計画が認定 5年間 国から「重点」支援
(2018年4月5日号 タウンニュース八王子版)
https://www.townnews.co.jp/0305/2018/04/05/426482.html

JR八王子駅北口方面の眺望=八王子市提供

 八王子市中心市街地活性化基本計画が3月23日、内閣総理大臣による認定を受けた。計画期間は2018年4月1日から23年3月31日までの5年間。市は国の支援措置等を活用し、基本計画事業を進め、さらなる中心市街地の活性化を図る。

石森市長「実現にむけ全力で」

 八王子の中心市街地はJR八王子駅を中心とした約115ヘクタール。基本計画では歩行者交通量、新規出店数、小売業年間商品販売額を指標としそれぞれの増加を図る目標を定め、およそ80の事業を計画している。

 具体的には同駅北口と駅周辺を接続するデッキ「マルベリーブリッジ」を西側へ延伸し京王八王子駅からの歩行者を西放射線ユーロードへ誘引すること、多摩地域唯一の花街がある「中町」の民間駐車場および周辺遊休地を活用する事業、また民間商業施設建設事業など。中には既存のものや、すでに進行しているものもある。今後、国土交通省、経済産業省、総務省等から重点的な支援が行われる。

法改正で見込み

 基本計画は一度申請を見合わせたこともあった。09年から認定に向け進めたが13年に国から「商業面での衰退は認められるが、歩行者通行量、人口及び世帯数の増加により認定要件である『衰退要件』には当てはまらない」との指摘を受けたためだ。ただ、その計画は14年、市の独自計画として施行した。

 一方同年、中心市街地活性化に関する法律が改正され、認定要件が緩和。認定の見込みがでてきたことで15年、基本計画の再構築にむけ準備が開始された。

 17年4月、八王子商工会議所、八王子市まちづくり公社などからなる中心市街地活性化協議会を結成。そして協議会の意見をもとに市が中心市街地活性化基本計画を作成し今年2月、申請。今回の認定に至った。

 石森孝志八王子市長は「この計画を柱に、国の支援措置を活用し、様々な事業を展開します。『八王子の顔』にふさわしい中心市街地の実現に向け、全力で取り組んでまいります」とコメントを出した。

2018年02月13日

八王子市が2月7日、「マルベリーブリッジの延伸工事」と「旭町・明神町地区周辺まちづくり推進」を発表

 以前ブログで【建築計画のお知らせ「産業交流拠点(仮称)及び八王子合同庁舎」の看板が設置される。着工は2018年10月15日】(2018年01月07日)http://welovehachioji.seesaa.net/article/456066014.html

マルベリーブリッジの延伸工事(八王子東急スクエアと接続)が、2019年度完成へ】(2017年10月24日)
http://welovehachioji.seesaa.net/article/454449799.html

を紹介しましたね。

 2018年2月7日八王子市が「マルベリーブリッジの延伸工事」と「旭町・明神町地区周辺まちづくり推進」などを発表しました(^^)

 マルベリーブリッジの延伸は、2019年度末に供用開始となります。楽しみですね(^^)

 また東京都が2018年度から旧東京都産業技術研究所八王子支所跡地(八王子市明神町3)を活用して、産業交流拠点施設の建設を開始するので、商業施設の誘致なども含めた周辺地区の再開発に向けた調査や沿道の無電柱化を進める事業費も予算化します。

 同地区の再開発事業が具体的に進むのは、2021年度に予定されている産業交流拠点の竣工後、都八王子合同庁舎(明神町3)などの機能移転が終わってからになるということで、私が希望していた旭町街区との同時開発は無理だったようです。

 残りの再開発については、今後の楽しみということにしておきましょう(^^)

市長記者会見(平成30年2月7日 八王子市プレスリリース)
http://www.city.hachioji.tokyo.jp/shisei/001/001/009/001/p007708_d/fil/300207kaiken01.pdf

マルベリーブリッジの延伸工事
工事期間:平成30年度〜平成31年度(2018〜2019年度)
供用開始:平成31年度末(2019年度末)

旭町・明神町地区周辺まちづくり推進

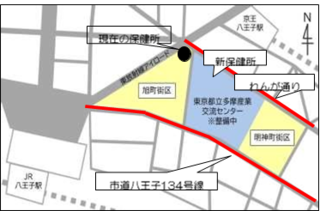

東京都が整備する産業交流拠点の建設工事が平成30年度から開始される。これにあわせ、旭町街区と明神町街区との一体的なまちづくりを推進するため、地区開発の調査・検討のほか、れんが通りの無電柱化事業を進める。

【記事】
「産業交流拠点」整備で駅周辺再開発へ 八王子市が2018年度予算案発表
(2018年2月7日 八王子経済新聞)
https://hachioji.keizai.biz/headline/2479/

2018年度予算案を発表する石森孝志八王子市長

 八王子市が2月7日、八王子駅周辺の再開発事業推進案を発表した。

 2018年度予算案に合わせ、JR八王子駅から伸びるペデストリアンデッキ「マルベリーブリッジ」の延伸や旭町・明神町地区のまちづくり推進などを盛り込む同案。

 石森孝志八王子市長によると、2018年度の予算規模は、一般会計が過去最大となる2,009億円、予算総額は前年度より2.3%減り3,986億円となっている。

 「マルベリーブリッジ」は現在、工事の支障となる水道管の移設や試掘などの準備工事を進めているが、2019年度末の供用開始に向けて、今秋から本体工事に着手するため、1億8,000万円の事業費を計上した。

 都が2018年度から旧東京都産業技術研究所八王子支所跡地(八王子市明神町3)を活用して、産業交流拠点の建設工事を始めることから、商業施設の誘致なども含めた周辺地区の再開発に向けた調査や沿道の無電柱化を進める事業費も予算化した。

 市の担当者によると、同地区の再開発事業が具体的に進むのは、2021年度にも予定されている産業交流拠点の竣工後、都八王子合同庁舎(明神町3)などの機能移転が終わってからになるという。

 2018年度中に整備基本計画が策定される八王子医療刑務所(子安町3)の跡地取得に向けた動きも加速させる。「(計画策定が)7月ごろには終了すると聞いている。相手方があることなのですんなり行くかは定かではないが、できるだけ早く進めていきたい」と石森市長。

 シティープロモーションの一環として、新たなブランドメッセージやロゴマークを策定する事業も立ち上げる。市制100周年記念のロゴマークについては公募を行ったが、新たに策定するものについては市民へのワークショップなどを通じて決めるという。石森市長は「市制100周年の記念バッジは使えなくなる。早く使いたい」と期待を込める。

 6月にエスフォルタアリーナ八王子(狭間町)で、ボルダリングのトップクライマーが集まる「IFSCクライミング・ワールドカップ ボルダリング八王子2018」が開催されることを受け、同大会を支援する予算付けも行った。同所で行われるのは昨年に続いて2回目といい、「2020年に行われる東京オリンピック・パラリンピックの正式種目でもあり、注目度が高いことは実感した。八王子にとっても経済効果は大きいので、引き続き毎年行われるようにしていきたいし、市外にも広げていけるようにしたい」と話す。

 石森市長は「市制101年目ということでスタートの年。これからいろいろと大型プロジェクトが進んでいく。今年は子どもたちへの施策に多くを割いた。次の100年に向け、若い世代が中心となってくるため、そこに合わせて予算を組んだ」と意気込む。

2018年01月07日

建築計画のお知らせ「産業交流拠点(仮称)及び八王子合同庁舎」の看板が設置される。着工は2018年10月15日

 以前ブログで【東京都「産業交流拠点」計画の概要が明らかに。明神町に多摩地域最大規模で。2018年度着工、21年度完成へ】(2017年09月15日)を紹介しました。
http://welovehachioji.seesaa.net/article/453490286.html

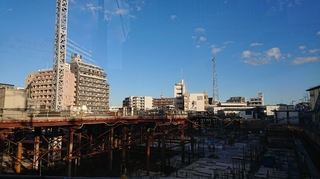

八王子 産業交流拠点施設.jpg

 明神町地区の都有地に建設予定の「産業交流拠点」は、国際イベントも開催可能な展示ホールと各種会議室、そして都合同庁舎の2棟合築による地上7階地下1階建て。

 うち展示ホールは3階建ての低層棟で、延べ床面積は約2500平方メートルと多摩地区最大規模。建物全体の延べ床面積は2万9823平方メートルとなります。

 建設地は明神町地区の都八王子合同庁舎敷地と、隣接の都産業技術研究センター八王子支所跡地にまたがる約1万499平方メートルの都有地。

 一方、隣接の旭町地区には、にぎわい創出のための新たな商業施設ホテルなどを整備する計画が推進中で、明神町地区と旭町地区を合わせた再開発は、八王子駅北口エリアを一変させる起爆剤と期待されています。

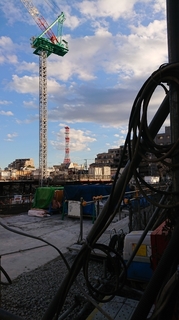

 その明神町地区に、建築計画のお知らせ「産業交流拠点(仮称)及び八王子合同庁舎」の看板が設置されました(^^) 着工は2018年10月15日、竣工は2022年2月28日となっています。ついに始動ですね(^^)

建築計画のお知らせ「産業交流拠点(仮称)及び八王子合同庁舎」(撮影:銀河流星)

【記事】(2018/2/13追記)
産業交流拠点(仮称)及び八王子合同庁舎
(2017年12月15日 建設データバンク)
https://www.kensetsu-databank.co.jp/osirase/detail.php?id=48836

件名:産業交流拠点(仮称)及び八王子合同庁舎
地名地番:東京都八王子市明神町3-596-1ほか
住居表示:東京都八王子市明神町3-19
主要用途:集会場、事務所
工事種別:新築
構造:鉄骨造、一部鉄骨鉄筋コンクリート造
基礎:直接基礎(べた基礎)
階数:地上)7階  階数:地下)1階
延床面積:29822.81 u  建築面積:7494.86 u  敷地面積:10499.19 u
建築主:東京都  建築主住所:東京都新宿区西新宿2-8-1
設計者:株式会社山下設計  設計者住所:東京都中央区日本橋小網町6-1
着工:2018/10/15  完成:2022/02/28
